国庆中秋“双节”假期,红河州永宁风电场扩建项目弥勒片区项目的建设者们仍然坚守在施工一线,将辛勤的汗水挥洒在建设工地上,为项目工程的顺利推进贡献力量。

国庆我在岗:坚守一线 以奋斗为祖国献礼

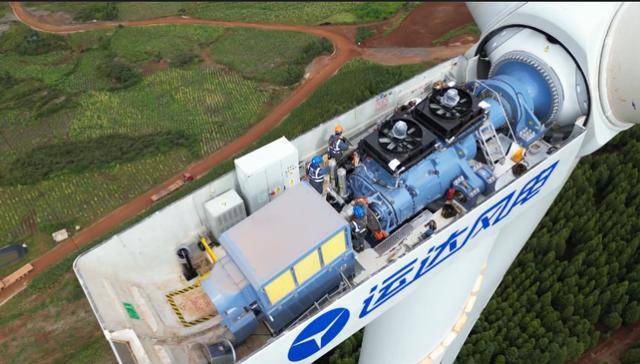

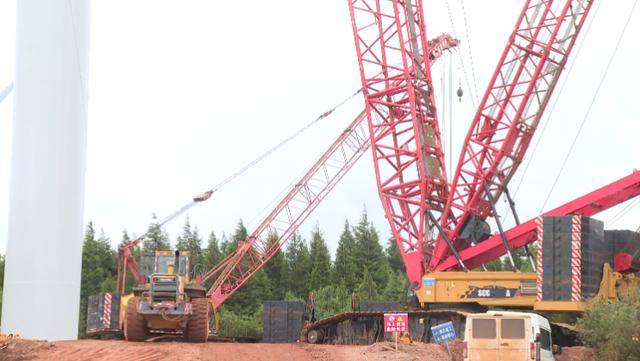

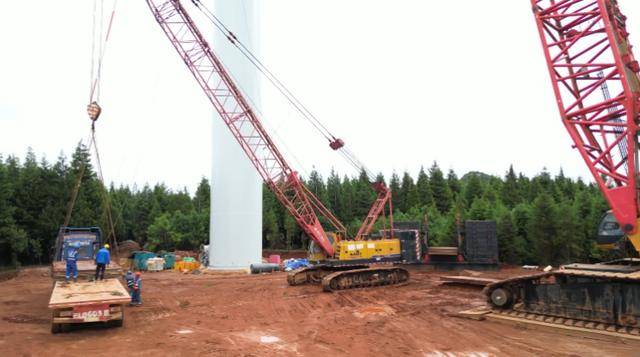

走进弥勒卫泸片区施工现场,风电场建设者们正在抓紧施工,塔筒高空作业、吊车转场、风机机组安装等正有序进行。

国庆我在岗:坚守一线 以奋斗为祖国献礼

据悉,红河州永宁风电场扩建项目弥勒片区项目于2025年4月开工建设,项目业主为弥勒云能投新能源开发有限公司,位于太平街道、福城街道、新哨镇、东山镇。项目规划建设34个机位,装机规模23万千瓦,总投资12.95亿元。项目建成后,预计可实现年产值1.55亿元,上缴税收0.2亿元。

国庆我在岗:坚守一线 以奋斗为祖国献礼

安全是项目建设的生命线。红河州永宁风电场扩建项目将安全责任扛在肩上、落在实处,不断强化风险意识与底线思维,全面构建风险防控与隐患治理的双重机制,扎实推进安全生产落到实处。

国庆我在岗:坚守一线 以奋斗为祖国献礼

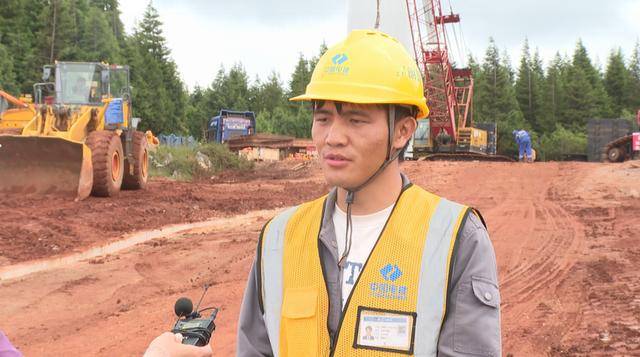

【项目安全员 徐聊天】:国庆我在岗,作为一名项目总承包方安全员,我们会时刻守在项目的现场,确保项目安全有序的推进,国庆节到了,祝大家国庆(节)快乐,祖国繁荣昌盛。

国庆我在岗:坚守一线 以奋斗为祖国献礼

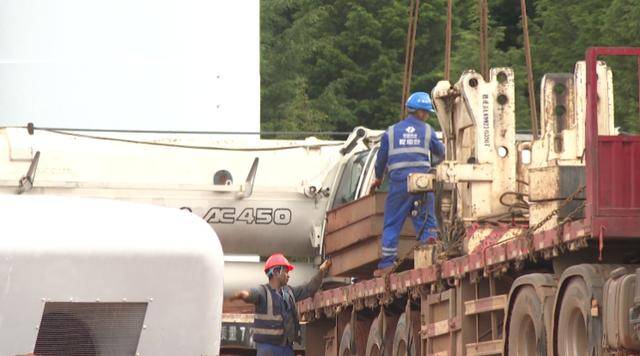

据了解,国庆中秋“双节”假期,风电场建设者们全员不休,实行领导班子带头带班、关键岗位24小时轮班制度,覆盖安全、质检、设备等关键岗位,织密安全防护网。一方面紧盯设备到货,安排专人每周与供应商核对进度,保障风机、塔筒等关键设备按期到场;另一方面优化施工方案,根据天气灵活调整作业计划,增加夜间及周末排班,全力推进基础浇筑、机组吊装等核心工序。

国庆我在岗:坚守一线 以奋斗为祖国献礼

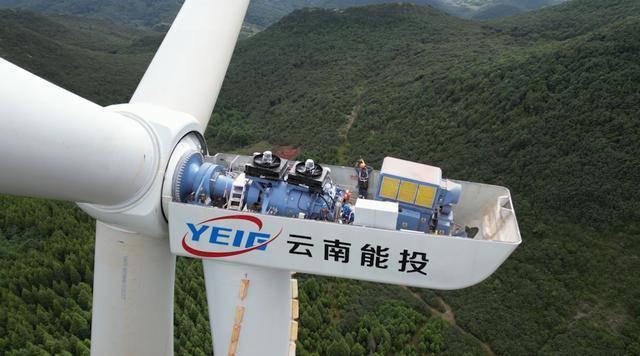

2023年12月18日,红河州永宁风电场扩建项目被纳入云南省2023年第二批新能源项目建设清单,2025年8月8日,首批并网3台风机,并网容量为2.145万千瓦,截至目前,并网12台风机,并网容量为8.58万千瓦。场区内22公里防火通道已完成建设,新建及改扩建生产道路42公里,已完成路基41公里,完成路面铺设39公里,完成挡土墙施工10500立方。计划9月30日前并网12.87万千瓦,10月并网5万千瓦,11月并网5.13万千瓦。累计完成投资5.38亿元。

国庆我在岗:坚守一线 以奋斗为祖国献礼

【红河州永宁风电场扩建项目弥勒片区EPC总承包项目部总工程师 高嵩】:本项目响应了国家电力能源发展和多样性互补的号召,同时为拉动地方经济,助力乡村振兴发展,提高地方特色旅游作出了自己的贡献。

国庆我在岗:坚守一线 以奋斗为祖国献礼

双节期间,能够在岗见证项目有序推进和祖国荣耀,建设者们无怨无悔。

国庆我在岗:坚守一线 以奋斗为祖国献礼

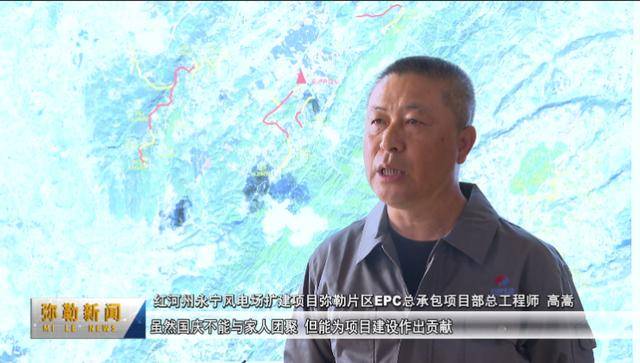

【红河州永宁风电场扩建项目弥勒片区EPC总承包项目部总工程师 高嵩】:虽然国庆不能与家人团聚,但能为项目建设作出贡献,我们都觉得很有成就感。接下来我们会继续绷紧安全弦、严把质量关,用坚守与担当推进项目建设,向祖国献礼。

毕晓艳 马云杨旋 报道
